昆明网民向省长求助春雨路大华锦绣配套九年一贯制学校目前进展如何? 👉尊敬的省

昆明网民向省长求助春雨路大华锦绣配套九年一贯制学校目前进展如何?

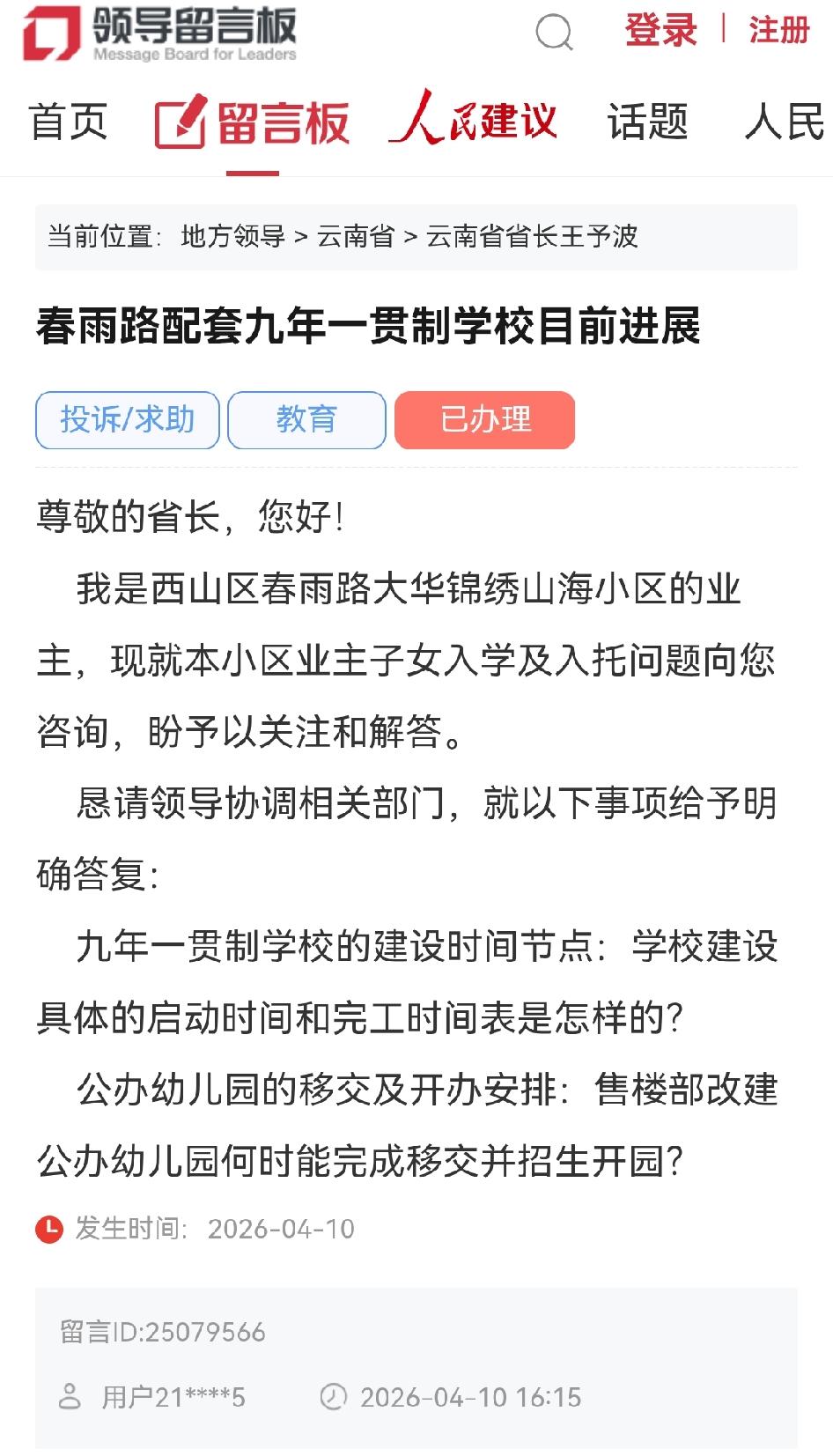

👉尊敬的省长,您好!
我是西山区春雨路大华锦绣*小区的业主,现就本小区业主子女入学及入托问题向您咨询,盼予以关注和解答。
恳请领导协调相关部门,就以下事项给予明确答复:
九年一贯制学校的建设时间节点:学校建设具体的启动时间和完工时间表是怎样的?
公办幼儿园的移交及开办安排:售楼部改建公办幼儿园何时能完成移交并招生开园?
发生时间:
2026-04-10

2026年05月11日
📢西山区教育体育局官方回复
网民同志:您好!
您通过人民网领导留言板的留言收悉,经昆明市西山区教育体育局调查处理,现将有关情况回复如下:

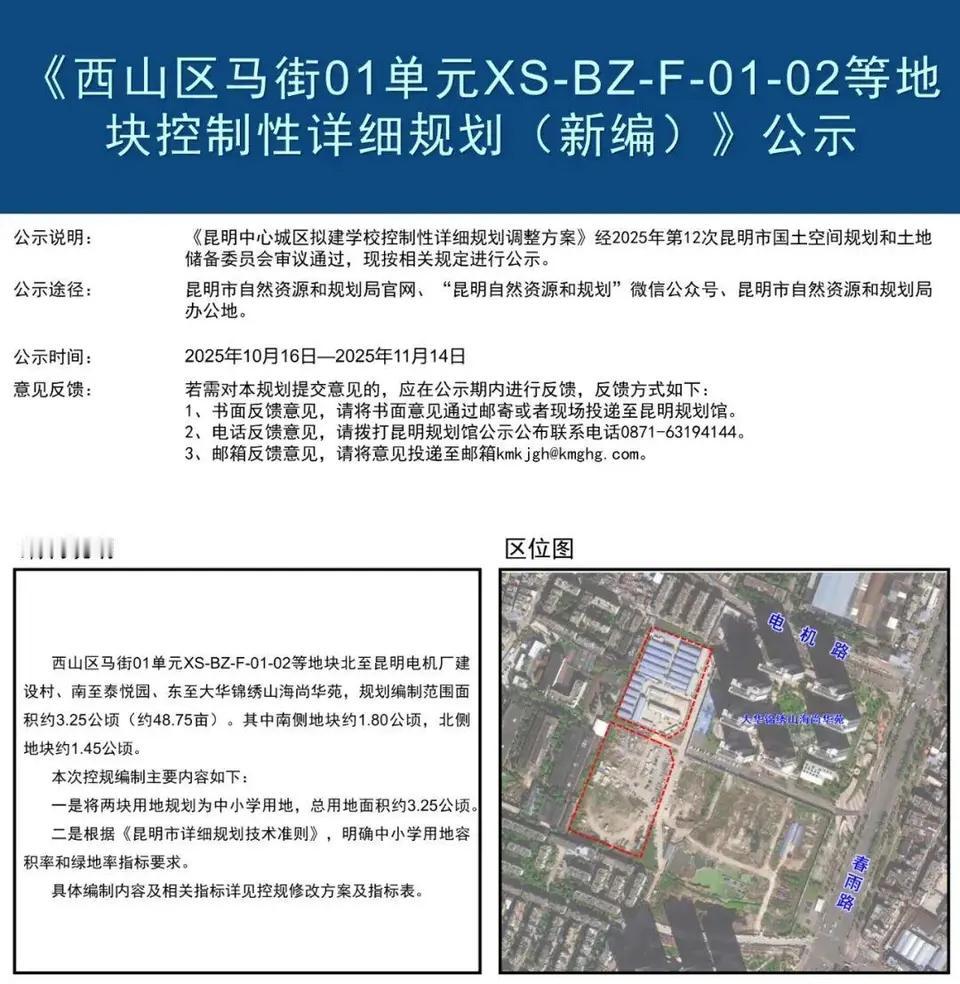

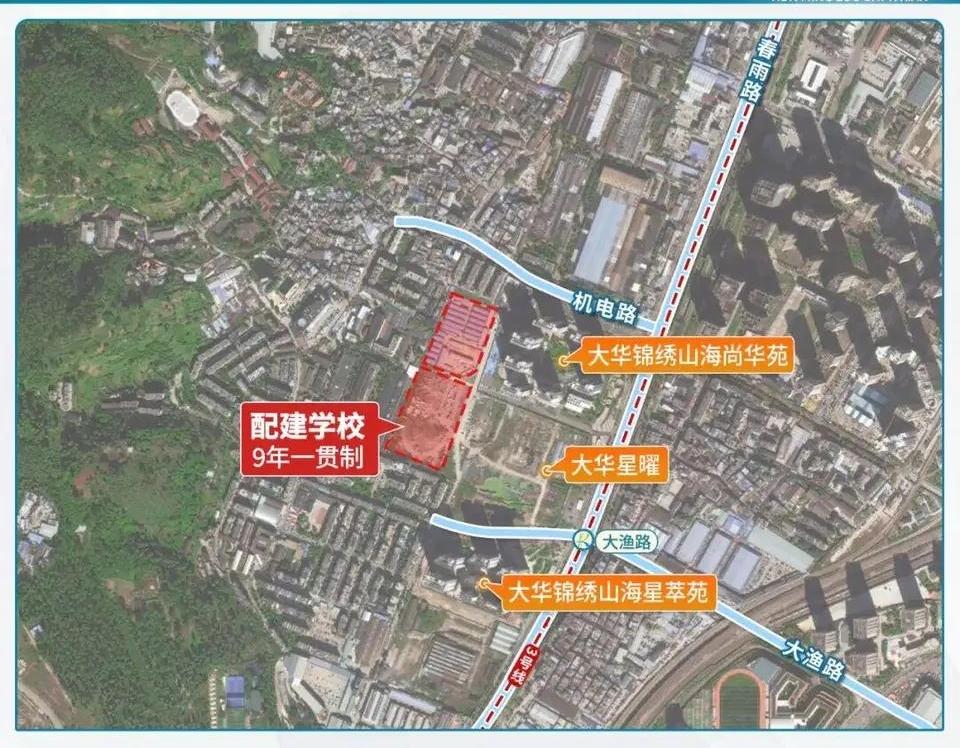

经调查,该项目于2025年12月2日取得市发改立项批复,项目位于西山区大华锦绣尚华苑西侧,计划新建33班九年一贯制学校1所,其中,小学18班,初中15班。项目总用地面积31465.48平方米,总建筑面积32928.36平方米。地产公司此前将住宅区域地下室开挖后的土方堆放于学校建设场地中,致使项目前期勘察工作无法进行。规划幼儿园位于原地产售楼部,该地产售楼部于去年整体搬迁后确定该区位进行幼儿园建设。幼儿园地上总面积为:3511.33平方米,整体建筑面积为:3680.32平方米。幼儿园办园规模为9班,目前该幼儿园为地产公司建设完成后移交西山区教育体育局举办为公立公办幼儿园。

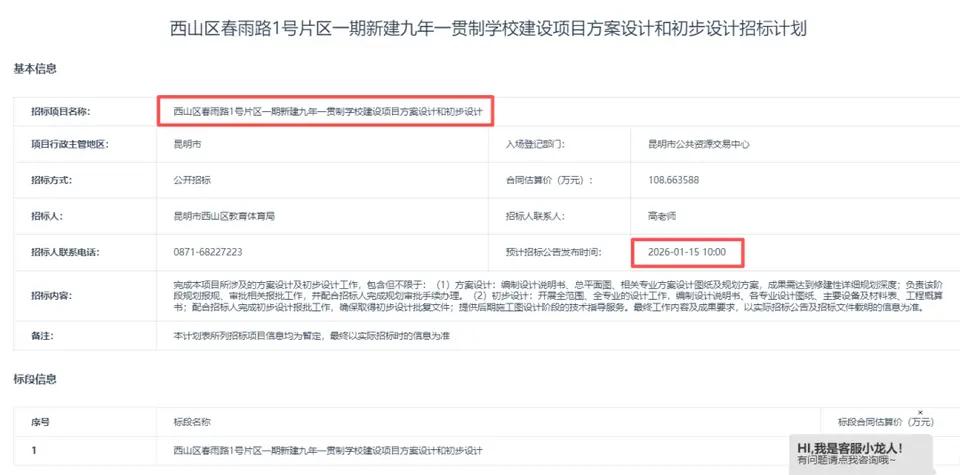

根据目前项目建设初步计划安排,西山区春雨路大华锦绣*X小区旁九年一贯制学校的建设时间计划于2026年5月30日前完成施工招标,6月30日开始施工,预计2027年9月份前投入使用。经西山区教育体育局工作人员与开发企业初步对接,公办幼儿园建设及移交安排如下:幼儿园室内精装硬装于6月15日前完成;软装家具安装摆设于7月10日前全部完成,7月13日前完成移交。预计今年九月招生开园。

针对您的问题,西山区教育体育局工作人员已于2026年4月29日14时26分拨打您的电话,您对西山区教育体育局工作人员回复意见表示理解,并对回复内容表示满意。
感谢您的理解与支持,顺祝身体健康、生活愉快!
